滨海快线列车呼啸而过。
东海之滨,地铁梦圆。看快线穿连,“场”“站”通达;闽江潮涌,古韵流芳。铁甲穿城,蛟龙入地,一线通途贯八方。
这是一场与山川湖海的较量——滨海快线是福州距离最长、高架最长、山岭隧道最长的地下轨道交通线;
这是一场对施工技术的考验——滨海快线先后24次并行或穿越重点交通线路;
这是一场地铁建设者智慧与勇气的完美展现——滨海快线自开工到建成,共获得专利125项、国家级QC(质量控制)成果2项,数不清的行业标杆在这里诞生……
滨海快线即将开通运营。线路建设的速度,市民看在眼里;地下施工的难度,很多人难以想象……过去4年多时间的点点滴滴,已成为每一位建设者心中难忘的记忆。
一盘棋布局
保障4个重大风险点“零沉降”
山水阻隔,是轨道交通建设绕不开的难题。
福州地铁建设公司工程部副经理温文兵在项目工地待了近5年,每到雨季,他就睡不好。要是遇上台风天,就更不敢睡着。在项目指挥部之下10多米的地方,正是滨海快线地下隧道。2020年线路动建,项目施工难度最大、风险最高的工点之一南公园站至三叉街站区间(简称“南三区间”)在他所负责的标段内。
南三区间过江段靠近闽江入海口,潮汐作用下潮差达4米及以上。区间不仅要以极小夹角、仅4.73米的极近距离下穿地铁1号线,并与之长距离并行,还有“拦路虎”——F10断裂带,包含了粉细砂、风化花岗岩等10多种软硬不均的不良地质。穿江过程更是险象环生,既有不明遗留钢板、大块岩石等异物频繁卡滞刀盘,又叠加F10断裂带与水下达36米的高压环境带来的多重挑战。这样复杂的情况,给盾构掘进带来前所未有的严峻考验。
好在有从上至下的“地铁智囊团”在背后撑腰。福州地铁坚持一盘棋统筹布局,通过“双重预防机制”将安全管理从“事后处置”转向“事前预防”,提前成立风险源专班,由地铁、施工方、监理单位等5方责任主体共同参与,面对难点、风险点,专家团队提前展开方案论证。同时建立“两级”工作组,要求施工单位局处两级领导驻扎一线,总承包及地铁领导驻点实时监查。在地铁建设公司工程部经理潘安记忆中,单南三区间过江段,就先后召开了21次专家论证会,专班大大小小的碰头会更是不计其数,4个春节数千名建设者时刻备战,大家都把地铁施工视为头等要事。
最终,包括南三区间在内,福州火车站至东门站区间盾构近距离下穿4号线、上跨1号线,东门站至闽都站区间下穿2号线、机场站至中间风井区间下穿钢栈桥等线路4个重大风险点沉降值成功控制在1毫米以内,仅有一根针的厚度,创造了“零沉降”“零变形”的施工典范。
水,挡不住脚步;山,亦能化为通途。
线路在祥谦站至首占站区间的大象山隧道和枕峰山隧道,是国内罕见的长距离大直径山岭地铁隧道,沿途不仅要啃碎硬度达220兆帕的超硬岩,还要在微风化凝灰岩及多处断层破碎带稳住身形,与多条铁路和高架桥擦身而过后,最终要在沈海高速这条“大动脉”下方潜行穿过。整个过程要求万无一失,犹如“穿针引线”,是对工程技术与风险控制的极大考验。
在专班“头脑风暴”下,福州地铁因地制宜,在福建省内轨道交通领域首次使用TBM(全断面硬岩隧道掘进机)进行隧道施工,创造了单台月掘进450米、单台日掘进23.4米的福州轨道交通施工纪录。
福州火车站曾因盾构施工围挡挤占了半条车道,现在恢复了宽阔平整的沥青路面。
一城人聚力
串联空铁 筑就通途畅达榕城
9:00,从机场站启程;9:38,抵达繁华的福州火车站;步行几分钟,即可换乘福州地铁1号线……滨海快线将“驶入”人们的生活。
多少年来,福州人盼望着,盼望着地铁能够直通机场。“这条线路的开通,难度远比想象中的大。线路的建设离不开社会各界的支持。”福州地铁建设公司副总经理林家全感慨道。
“机场日均旅客吞吐量超5万人次,交通繁忙,不论是修地铁接驳通道,还是在现有通道钢栈桥下方盾构施工,无不牵一发而动全身,必须跨部门、跨系统协同作战。”福州地铁滨海快线机场站业主代表张忠说。
关键时刻,福州航空城管委会勇于担当,牵头组建协同专班,联合交警精准实施交通导改,协同市政、建设、运营及铁路等单位快速推进场地移交与交叉施工,通过高效统筹和紧密配合,确保项目整体高效推进。

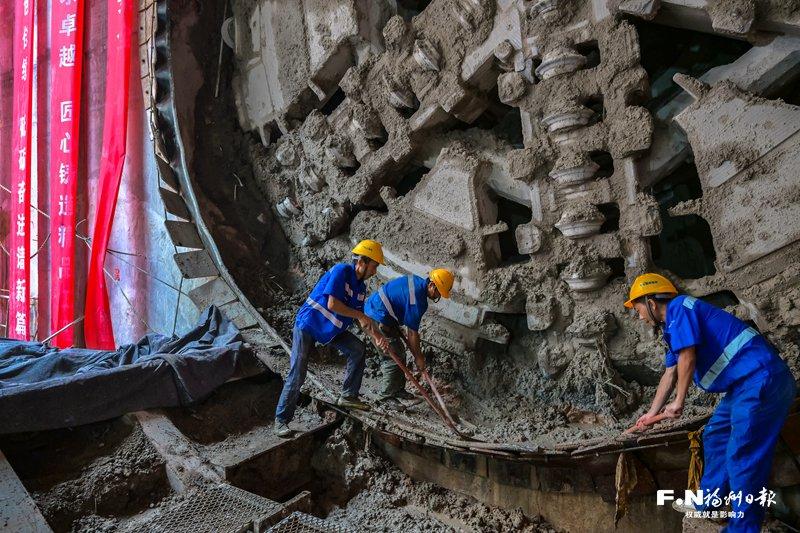

福州火车站站至东门站区间右线盾构机刀盘破土而出,标志着滨海快线全线“洞通”。
在福州火车站,联合作战的故事同样上演。该站地处华林路,地下可谓“管线迷宫”——管线种类达9种、数量超80条,仅施工500米雨水管,就与通信、给水、温泉、燃气、电力等管线密集冲突,每一步施工都如在鸡蛋上做手术,还不能弄破蛋壳。地下管网建设涉及省、市、区十多个部门,协调难度呈几何级数增长。
面对难题,全市上下拧成“一股绳”,坚持“难题不过夜”。省、市发改委牵头破解审批瓶颈,市城管委加急办理占道许可,市交警支队同步制定分时段交通疏导方案,市住建局、市资源规划局、市供电公司等单位在安全质量、管线迁改、道路接驳等方面全程保障。
沿线群众的理解配合也至关重要。滨海快线文岭车辆段征地涉及454户村民,其中既有刚安置又遇征迁的“二次搬迁户”,也有祠堂、族亲等复杂产权纠纷。面对乡亲们的为难,上李自然村征迁干部李金灼带头签约,顶着烈日走街串巷做村民思想工作,带动30多户族亲率先响应;村老人会会长李金枝主动协调4个自然村祠堂迁改,为项目打开突破口……
从省市部门的政策支持到沿线群众的理解配合,从施工团队的昼夜奋战到验收部门的全程护航,每个环节都凝聚着同心筑路的力量。
当首趟列车平稳驶过福州城,这条凝聚数十个部门、万千建设者心血的快线,将协同攻坚的力量,化作福州人民可感可及的“半小时轨道生活圈”。

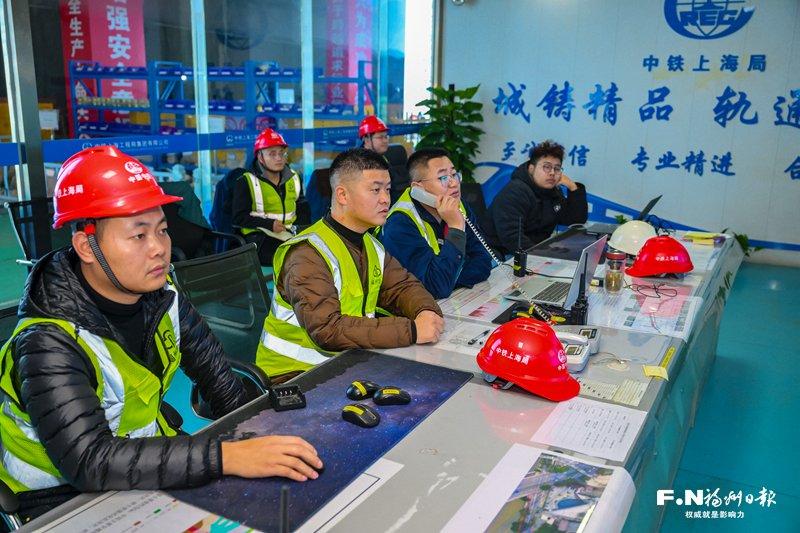

位于地下一层的滨海快线一处盾构监控中心安排了多名管理人员24小时值班值守。
一颗为民心
退路还绿 打造“双满意”工程
轨道交通建设是民生工程。滨海快线惠民利民的初心,凝聚在一组组有温度的数据中。
“5894”与“668”——城市建设涉及大量道路改造,以往,为了方便,树木通常是被迫让路的一方,但在滨海快线,福州地铁却选择了难但更惠民的方案。2020年滨海快线开始全面施工,最初市区段施工围挡需迁移上千棵行道树。在市委市政府部署和指导下,福州地铁深入研究方案,尽最大努力减少对道路树木的移植。经反复优化,线路市区段沿线施工减少占用5894平方米绿地,减少移植668棵树木,其中直径40厘米以上大树减少移植189棵。
“236.98”与“13”——滨海快线祥谦段项目涉及236.98亩征地、136户村民,仅用13天就完成全部征迁任务。
决战决胜的背后,是全方位的周密部署。祥谦镇枕峰村红南自然村主干道被封了,这是村民们办红白事的必经之路,怎么办?闽侯县住建局副局长、闽侯县地铁指挥部办公室常务副主任吴达星提前介入,与村镇干部、村民代表商议,在主干道上方紧急搭建新桥。金牛水泥、吉隆混凝土等企业厂区被迫一分为二,生产运输受影响,怎么办?指挥部再次出动,在保障施工安全的情况下,为企业“挤”出一条条运输通道。
“38”与“16000”——曾经,福州火车站因盾构施工围挡挤占了半条车道。为最大程度减小围挡面积,在场地移交当晚,施工灯亮了起来,挖掘机清渣、压路机铺路连轴转。38天后再去看,16000平方米的围挡区域彻底消失,取而代之的是宽阔平整的沥青路面。
福州地铁用“少移一棵树”的尊重和“快还一条路”的效率,全力打造“建设过程人民满意,建设成品人民满意”的“双满意”工程。

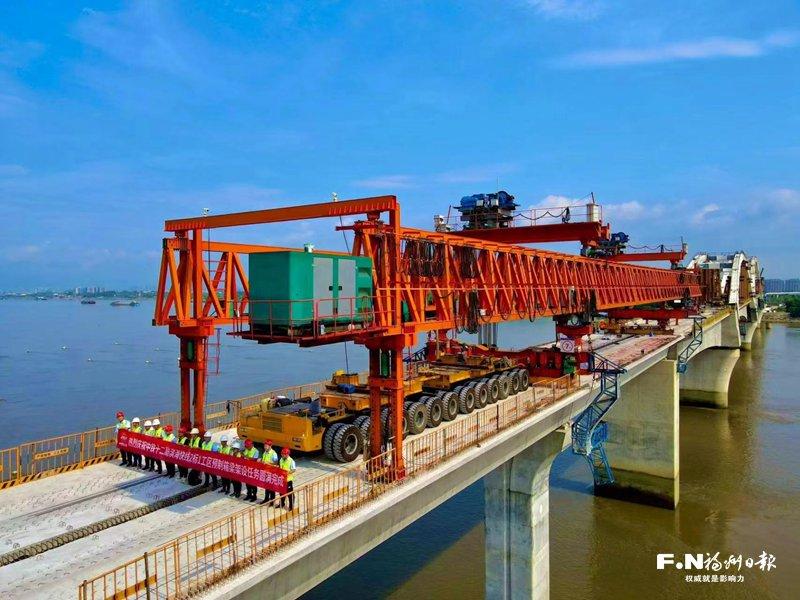

帝封江站至祥谦站的高架段采用40米预制大箱梁施工模式。(福州地铁供图)
一个“福州方案”
凝聚智慧 滨海快线创造行业标杆
透视滨海快线的建设历程,我们欣喜地发现,历经15年地铁建设,福州已将轨道交通技术牢牢掌握在自己手中,将无数个“不可能”变为一次次“首创”——
线路共获得专利125项、国家级QC成果2项、省部级工法12项,创下国内首次在地铁应用40米预制箱梁、全省首次采用“快慢车”运行模式、建成全省首座装配式冷水机房等多项纪录,成为福州轨道交通的典范。
典范如何造就?首先是15年经验积累的支撑。
借鉴既有线路建设管理经验,滨海快线在全省首次采用冷水机房预制装配模式,结合BIM(建筑信息模型)技术,将机房建设工期从35天缩短至6天,单站节约施工材料约30%、节省空间约25%。同时,弱电系统在全市首次引入云交一体化方案,打破各系统独立运行的壁垒,实现数据共享。
同样不可或缺的,是福州地铁对每一个项目的精益求精。
“在全国各地做项目多年,福州地铁对质量的要求是最高的。”中交第三公路工程局有限公司滨海快线3标4工区项目经理徐瑞坤感慨道,为了高标准攻克施工难题,地铁和施工单位组建党员先锋队,连续三个春节驻守一线不破难题不罢休。
正是这份高要求,让滨海快线项目收获了国家级荣誉。在帝封江站至祥谦站的高架段施工中,施工团队摒弃传统工艺,大胆创新搭建智能化预制厂房,将40米预制大箱梁首次应用于地铁轨道,既缩短了工期,也减少了对既有交通的影响。该工艺荣获2022年度中国轨道交通创新创业大赛“杰出奖”和“最受大众关注奖”。
贯穿始终的,还有无数位建设者无声而坚韧的奉献。
对于福州地铁建设公司技术部经理祁小兵来说,在线路“跑图”阶段,白天优化程序,深夜12点进隧道调试信号,是常有的事。滨海快线是福州最长的地铁线路,有的区间距离长达10公里,进场检测信号没法坐车,只能一步步走、一寸寸检查。
日行10公里给祁小兵和同事们留下了小小的“阴影”,但在长长的隧道里,环境潮湿、闷热,每一个人都在拼搏,没有人喊苦,没有人喊累。
从穿越多岩层的艰苦,到项目部的精心组织、一线工人的辛劳坚守,建设者们用智慧和汗水筑造了一条地下通途。正是这样的付出,让福州轨道交通不断突破、持续领先。如今,凭借扎实的创新与实践,福州地铁为全省乃至全国贡献出一个又一个值得信赖的“福州方案”。
